Сколько идёт ремонт квартиры 60 м² и от чего зависит срок

Ремонт квартиры 60 м² под ключ в «Соловьёв. Ремонт» занимает в среднем 5–7 месяцев — от бетона до готовности квартиры к сдаче или продаже. Черновые работы идут до 2,5 месяца, чистовые — ещё до 2,5. Дизайнерский ремонт длится на 2–4 месяца дольше обычного, а если объект сложнее типового, к сроку добавляются ещё 2–3 месяца.

5–7 месяцев на 60 м²: черновые до 2,5, чистовые до 2,5, дизайнерский ремонт дольше на 2–4 месяца
Коротко
  • Квартира 60 м² под ключ — 5–7 месяцев от бетона до готовности к сдаче или продаже.
  • Черновые работы — до 2,5 месяца, чистовые — до 2,5.
  • Дизайнерский ремонт дольше на 2–4 месяца, сложный объект — плюс 2–3.
  • На девяти наших объектах сроки от 3 до 10 месяцев: от вторички 46 м² до дизайнерского ремонта 75 м².
  • Сильнее всего срок сдвигают изменения проекта по ходу и материалы, которые закупает заказчик.
Содержание статьи
  1. Средний срок для 60 м²
  2. Сроки наших объектов
  3. Дизайнерский ремонт
  4. Что сдвигает срок
  5. Как не растянуть ремонт
  6. Вопросы и ответы

Сколько в среднем идёт ремонт квартиры 60 м²?

От 5 до 7 месяцев, если считать честно: с голого бетона до дня, когда квартиру можно выставить на сдачу или продажу. Это наш средний срок для квартиры 60 м² под ключ. В нём уже есть всё, что нужно сделать до заезда: проект, работы, закупка и финальная уборка.

Важно, с какой точки начинается отсчёт. Многие подрядчики называют срок только работ бригады. Мы считаем путь целиком, потому что заказчику важна не дата окончания штукатурки, а дата, когда в квартиру можно въехать или пустить арендатора.

Из чего складываются 5–7 месяцев ремонта квартиры 60 м²: проект и смета; черновые и инженерные работы до 2,5 месяцев; чистовая отделка до 2,5 месяцев; мебель, техника и декор; уборка и акт приёмки1Проект и сметадо старта работ2Черновые и инженериядо 2,5 месяцев3Чистовая отделкадо 2,5 месяцев4Мебель, техника, декорзакупка и монтаж5Уборка и акт приёмкиквартира готова к заезду
Пять этапов от бетона до готовой квартиры. Черновые и чистовые работы — основная часть срока, до 2,5 месяцев каждые.

Черновые работы: до 2,5 месяца

Это всё, что потом скроется под отделкой: подготовка, электрика, сантехника и канализация, стяжка и штукатурка. Этап нельзя сжать до бесконечности: после мокрых процессов стяжка и штукатурка должны высохнуть, иначе финишное покрытие потом пойдёт волной или трещинами. Поэтому до 2,5 месяца — нормальный срок для квартиры около 60 м².

Чистовые работы: ещё до 2,5 месяца

Плитка, покраска, напольное покрытие, двери, потолки, кондиционеры, свет. Здесь срок держится на точности: если плитка или двери приезжают вовремя, бригады идут друг за другом без простоев. Чистовые у нас тоже укладываются в 2,5 месяца на типовой квартире.

Что ещё входит в 5–7 месяцев

Кроме черновых и чистовых работ, в срок входят дизайн-проект и технические проекты до старта, подбор и закупка материалов, мебели и техники, доставка и монтаж, финальная уборка и подготовка квартиры к сдаче. Полный список пунктов — в статье о том, что входит в ремонт под ключ. Как этот путь выглядит именно в новом доме, мы описали на странице ремонта квартиры в новостройке.

Сколько шли ремонты на наших объектах?

От 3 до 10 месяцев. Средний срок — ориентир, а реальный зависит от площади, состояния квартиры и сложности проекта. Ниже — девять объектов «Соловьёв. Ремонт» с фактическими сроками: новостройки под ключ, две квартиры во вторичке и два дизайнерских ремонта.

Сроки ремонта на девяти объектах «Соловьёв. Ремонт»: от 3 до 10 месяцевЖК Вау, 46 м² · вторичка — 3 мес.; ЖК Небо, 33 м² · под сдачу — 4 мес.; Level Донской, 56 м² · вторичка — 4 мес.; ЖК Остров, 48 м² · под ключ — 5 мес.; Матвеевский парк, 35 м² · под ключ — 5 мес.; ЖК Символ, 62 м² · под ключ — 6 мес.; ЖК Остров, 70 м² · отделка — 6 мес.; AFI Park, 49 м² · дизайнерский — 9 мес.; Сердце Столицы, 75 м² · дизайнерский — 10 мес..ЖК Вау, 46 м² · вторичка3 месЖК Небо, 33 м² · под сдачу4 месLevel Донской, 56 м² · вторичка4 месЖК Остров, 48 м² · под ключ5 месМатвеевский парк, 35 м² · под ключ5 месЖК Символ, 62 м² · под ключ6 месЖК Остров, 70 м² · отделка6 месAFI Park, 49 м² · дизайнерский9 месСердце Столицы, 75 м² · дизайнерский10 мес
Девять наших объектов по сроку. Обычные ремонты в новостройках — 5–6 месяцев, в пределах среднего коридора для 60 м². Студия под сдачу и вторичка с частичным демонтажем — быстрее. Дизайнерские ремонты — 9 и 10 месяцев.

Обычные ремонты под ключ в новостройках легли в коридор 5–6 месяцев, вторичка с урезанным составом работ ушла ниже, дизайнерские — заметно выше. Разберём, откуда эта разница.

Почему обычные новостройки уложились в 5–6 месяцев

Четыре объекта из девяти — это обычный ремонт в новостройке от бетона, и все они легли в средний коридор. Квартиру 48 м² в ЖК Остров сделали под ключ за 5 месяцев от бетона до заезда жильцов. Студия 35 м² в ЖК Матвеевский парк — тоже 5. Квартира 62 м² в ЖК Символ — 6 месяцев от бетона до клининга, хозяин завозит немного своей мебели и живёт. Отделочные работы под ключ на 70 м² в ЖК Остров — те же 6 месяцев. Разница в метрах между этими квартирами — в полтора-два раза, а в сроке — всего месяц: основное время занимают черновые и чистовые этапы, а их порядок одинаков для любой площади.

Почему студия 33 м² под сдачу заняла 4 месяца

Студия в ЖК Небо — маленькая площадь и функциональный ремонт под аренду. Меньше метров — меньше стяжки, штукатурки и плитки, меньше точек электрики и сантехники. В отделке нет сложных узлов: всё рассчитано на то, чтобы квартира быстро начала приносить доход. Отсюда 4 месяца против 5–7 для 60 м². Подробнее о таком формате — на странице ремонта под сдачу.

Почему вторичка на 46 и 56 м² вышла быстрее новостройки

В ЖК Вау (46 м², 3 месяца) и Level Донской (56 м², 4 месяца) состав работ был другим, чем в новостройке от бетона: частичный демонтаж, черновая электрика и сантехника, а затем чистовые работы под ключ. Полного цикла от бетона здесь не было — отсюда и срок. Это не правило для всей вторички: в другой квартире демонтаж может оказаться большим, и срок вырастет.

Почему дизайнерские ремонты заняли 9 и 10 месяцев

ЖК AFI Park, 49 м² — 9 месяцев, ЖК Сердце Столицы, 75 м² — 10. Площадь тут не главное: квартира 49 м² шла на три месяца дольше обычного ремонта 70 м² в ЖК Остров. Время уходит на сам проект, штучные изделия и сложную отделку — об этом следующий раздел.

Оценим срок ремонта вашей квартиры

Напишите ЖК или адрес, площадь и задачу — для себя, под сдачу или дизайнерский ремонт. Вернёмся с ориентиром по сроку и цене.

Узнать срок Ремонт в новостройке

Насколько дизайнерский ремонт дольше обычного?

На 2–4 месяца. Для квартиры 60 м² это уже 7–11 месяцев вместо 5–7. Разница не в том, что бригада работает медленнее, а в объёме решений и изделий, которых в обычном ремонте просто нет.

Откуда берутся лишние 2–4 месяца

В дизайнерском проекте больше узлов, которые нужно продумать и согласовать до монтажа: сложная раскладка пола, скрытые светильники, молдинги, нестандартные проёмы. Многие элементы делаются под заказ по размерам квартиры, и их изготовление идёт своим графиком. В ЖК Сердце Столицы по дизайн-проекту были паркет ёлочкой и витражные двери — каждая такая позиция требует времени на производство и аккуратный монтаж. Чем проект сложнее, тем полезнее его визуализация: подробнее — на странице дизайн-проекта с ремонтом.

Когда к сроку добавляются ещё 2–3 месяца

Если объект сложнее типового. Насколько он сложен, видно после осмотра и проекта: на этом этапе мы и называем срок по вашей квартире, а не по средней. До осмотра честнее назвать коридор, чем одну цифру.

Что сдвигает срок ремонта?

Пять вещей: площадь, состояние квартиры, сложность проекта, изменения по ходу и поставки материалов. Первые три известны до старта и закладываются в срок сразу. Последние две появляются уже во время работ — именно они чаще всего растягивают ремонт. Сводка:

Что влияетКак сдвигает срокКогда это видно
ПлощадьСтудия 33 м² — 4 месяца, квартира 62 м² — 6До старта
Состояние квартирыВо вторичке объём демонтажа зависит от того, что внутриПосле осмотра
Дизайнерский проектПлюс 2–4 месяца к обычному ремонтуНа этапе проекта
Сложный объектПлюс 2–3 месяцаПосле осмотра и проекта
Изменения проекта по ходуПересогласование, переделка, новая закупкаВо время работ
Материалы закупает заказчикБригада ждёт поставку на объектеВо время работ

Площадь и состояние квартиры

Чем больше метров, тем больше работ, но зависимость не прямая: студия 35 м² в ЖК Матвеевский парк и квартира 48 м² в ЖК Остров заняли одинаковые 5 месяцев. Во вторичке к площади добавляется неизвестное: что под старым полом и в стенах. Поэтому демонтаж во вторичке мы считаем отдельно и только после осмотра — его объём очень сильно зависит от состояния квартиры. Как устроен ремонт в старом фонде, рассказываем на странице ремонта во вторичке.

Изменения проекта по ходу работ

Перенести розетку, заменить плитку, поставить перегородку уже после стяжки — каждое такое решение означает пересогласование, а иногда и переделку готового. Мы не отказываем в изменениях, но дополнительные работы, изменения проекта и замену выбранных материалов согласовываем с заказчиком отдельно. Вместе с суммой меняется и срок, и вы видите это до того, как бригада начнёт.

Поставки, если материалы закупает заказчик

Обычно закупку мы полностью берём на себя и отвечаем за неё по гарантии. Но если вам важно купить что-то самим, это возможно — тогда срок зависит от того, когда материал приедет на объект. Плитка, которая задержалась в пути, останавливает всю чистовую: следующая бригада не может зайти, пока не закончила предыдущая.

Как не растянуть ремонт: что зависит от вас

Принять ключевые решения до старта и не менять их по ходу. Работы бригады мы планируем сами, а вот время на выбор и согласование зависит от заказчика.

Согласовать проект и смету до начала работ

Перед стартом мы составляем подробную смету и согласовываем состав работ, стоимость фиксируется в договоре. Чем подробнее вы посмотрите проект на этом этапе, тем меньше изменений понадобится потом. Порядок этапов и что проверять на каждом — в статье об этапах ремонта квартиры.

Отдать закупку тому, кто строит

Когда материалы закупает подрядчик, график поставок совпадает с графиком бригад. Это особенно важно, если вы живёте в другом городе или стране и не можете ездить по магазинам: на объекте работают свои рабочие и подрядчики по всем направлениям, а за сроками следит персональный прораб под контролем руководителя.

Принимать работу по этапам

Оплата у нас поэтапная, и каждый этап принимается отдельно. Так вы видите, где идёт ремонт, а вопросы решаются на месте, а не в конце. По предварительной договорённости можно приехать на действующий объект и посмотреть работу вживую. Так мы работаем больше 10 лет и за это время сдали больше 100 объектов.

Пример с объекта: ЖК Сердце Столицы, 75 м²

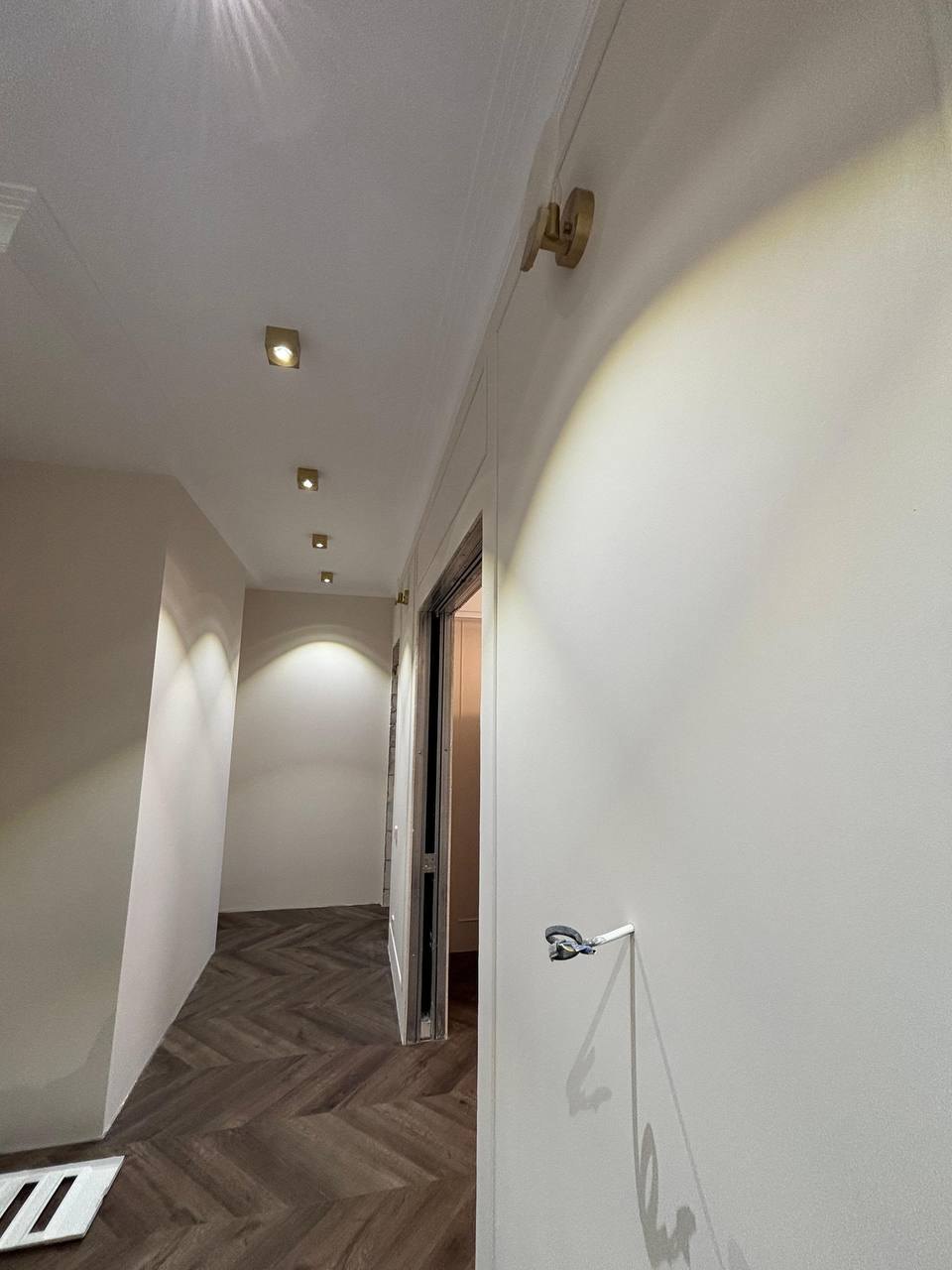

ЖК Сердце Столицы, 75 м², ремонт в работе: коридор, паркет ёлочкой уже уложен, белые стены, точечные светильники
ЖК Сердце Столицы в работе: паркет ёлочкой уложен, стены белые, точечный свет смонтирован.
Объект
Квартира 75 м² в новостройке
Задача
Дизайнерский ремонт по дизайн-проекту
Формат
Под ключ: паркет ёлочкой, витражные двери по проекту
Срок
10 месяцев

Самый долгий объект в нашей подборке — и по площади, и по сложности. Обычная квартира 60 м² занимает 5–7 месяцев, дизайнерский ремонт добавляет к этому 2–4. Десять месяцев — это и большая площадь, и проект с паркетом ёлочкой и витражными дверями, которые делаются и монтируются по своим чертежам.

Стоимость конкретного объекта не публикуем. Ориентир стоимости аналогичного ремонта сегодня — 90–110 тыс. ₽ за м², точную сумму даёт смета. Объект целиком — на странице ЖК Сердце Столицы, другие работы — на главной.

Вопросы и ответы

Сколько времени занимает ремонт квартиры 60 м² под ключ?
В среднем 5–7 месяцев — от бетона до момента, когда квартиру можно выставлять на сдачу или продажу. Черновые работы занимают до 2,5 месяца, чистовые — ещё до 2,5. В срок входят дизайн-проект, закупка материалов и мебели, финальная уборка. Если объект сложнее обычного, срок растёт на 2–3 месяца.
Насколько дизайнерский ремонт дольше обычного?
На 2–4 месяца. Сложная раскладка пола, штучные изделия по проекту, больше узлов, которые нужно согласовать до монтажа. На наших объектах это видно по цифрам: дизайнерский ремонт 49 м² в ЖК AFI Park занял 9 месяцев, 75 м² в ЖК Сердце Столицы — 10, а обычная квартира 62 м² в ЖК Символ — 6.
Сколько идёт ремонт во вторичке?
Зависит от состояния квартиры, поэтому демонтаж мы считаем только после осмотра. Для ориентира: евродвушку 46 м² в ЖК Вау сделали за 3 месяца, 56 м² в Level Донской — за 4. В обоих случаях был частичный демонтаж, черновая электрика и сантехника, затем чистовые работы под ключ.
Можно ли сделать студию быстрее?
Да, небольшая площадь и функциональный ремонт под сдачу сокращают срок. Студию 33 м² в ЖК Небо мы сделали под сдачу за 4 месяца. Студия 35 м² в ЖК Матвеевский парк под ключ заняла 5 месяцев. Быстрее всего идут квартиры, где проект и материалы согласованы до начала работ.
Что чаще всего сдвигает срок ремонта?
Решения, принятые по ходу: перенос розеток, другая плитка, новая перегородка. Любое изменение проекта мы согласуем с вами отдельно, и вместе с ценой меняется срок. Второе — материалы, которые заказчик закупает сам: бригада ждёт их на объекте. Поэтому состав работ фиксируем в смете и договоре до старта.
Когда квартиру можно сдавать после ремонта?
Сразу после финальной уборки и подготовки к сдаче — эти пункты входят в ремонт под ключ. Квартиру 48 м² в ЖК Остров от бетона до заезда жильцов сделали за 5 месяцев, а после ремонта сдали в аренду за 2 дня, за 145 000 рублей в месяц.

Смотрите также

Что делать дальше

Посмотрите, как идёт ремонт от бетона на странице «Ремонт квартиры в новостройке». Чтобы понять, что происходит на объекте в каждый из этих месяцев, прочитайте статью «Этапы ремонта квартиры».

Проверено: 13 октября 2026.

Отзывы

Что говорят заказчики

Раздел наполняется. Здесь будут отзывы заказчиков с именем, объектом и ссылкой на первоисточник. Страница отзывов
Лучше отзыва — объект. По предварительной договорённости можно приехать на действующий объект и посмотреть работу вживую. Договориться о показе
Заявка

Оценим срок ремонта вашей квартиры

Напишите, что за объект и какая задача, — вернёмся с ориентиром по цене и сроку.

Напишите, как к вам обращаться
Нужны 10 цифр номера

Ответим в рабочее время. Заявка ни к чему не обязывает.

Заявка отправлена

Свяжемся по телефону, который вы оставили, в рабочее время. Пока можно посмотреть наши объекты.

Что дальше
1 — уточняем объект: площадь, состояние, задачу.
2 — встречаемся, составляем подробную смету и состав работ.
3 — стоимость согласованных работ фиксируем в договоре, оплата по этапам.
Можно просто позвонить:
+7 916 664-06-77
Узнать срок
Узнать срок
